Betonování podlahy vyžaduje přesný postup a správný výběr materiálů, aby vznikl pevný a rovný povrch. Klíčové jsou kroky od přípravy podsypu pod beton přes míchání betonu až po správné uložení výztuže betonu. Dodržení těchto zásad zajistí dlouhodobou odolnost a stabilitu betonové podlahy.
🔍 Nejdůležitější fakta
- Štěrkové lože pod betonovou podlahou by mělo mít tloušťku 15-30 cm s frakcí štěrku 16/32 mm.
- Minimální tloušťka betonové desky pro běžné zatížení je 5 cm, v garáži 8-10 cm s výztuží.
- Doba zpracovatelnosti betonu je 45-60 minut, beton je pochozí za 24-48 hodin, plné zrání trvá až 1 měsíc.
- Betonování by mělo probíhat při minimální teplotě 10 °C, která musí být udržována během zrání.
- Výztuž se provádí kari sítěmi nebo vláknovou výztuží, dilatační řezy se dělají do 24 hodin po betonáži do hloubky 1/3 tloušťky podlahy.
Příprava podsypu a podkladu před betonováním

Příprava podsypu a podkladu před betonováním je nezbytná pro zajištění pevné a trvanlivé betonové podlahy. Podsyp by měl mít tloušťku 150-300 mm a tvoří jej štěrk o frakci 16/32 mm, který se ukládá ve vrstvách po 100-150 mm. Každá vrstva se musí hutnit vibrační deskou nebo válcem, aby se dosáhlo rovinnosti a minimalizovalo riziko sedání podkladu, jež by mohlo způsobit praskliny v betonu. Hydroizolační vrstva zabraňuje vzlínání vlhkosti z podsypu do betonové desky, což významně snižuje riziko vzniku trhlin a degradace konstrukce.
Výběr vhodného štěrku a jeho frakce
Pro podsyp pod betonovou podlahu se používá štěrk frakce 16/32 mm. Tento štěrk se sype ve dvou vrstvách o tloušťce 10-15 cm, přičemž každá vrstva se důkladně zhutní vibrační deskou. Správné zhutnění podsypu zajišťuje rovinnost podkladu a pevnou oporu pro betonovou desku, čímž se minimalizuje riziko nerovnoměrného sedání a následných trhlin.
Hydroizolační vrstvy a jejich význam
Hydroizolační fólie, například Mapeguard WP 200, se pokládá na podsyp zejména ve vlhkých prostorách a podzemních částech budov. Tato vrstva zabraňuje vzlínání vody do betonové desky a tím snižuje riziko vzniku trhlin během procesu zrání betonu. Hydroizolace také chrání beton před degradací způsobenou vlhkostí a prodlužuje životnost podlahy.
Specifika podkladu na polystyrenu
Při betonování podlahy na extrudovaný polystyren se na podsyp nejprve klade jemný křemičitý písek o zrnitosti 0/2 mm jako vyrovnávací vrstva. Polystyrenové desky musí být položeny těsně vedle sebe, přičemž mezery se vyplní montážní pěnou, která zamezí pohybu desek a zajistí stabilitu podkladu. Na tuto vrstvu se následně pokládá separační geotextilie, která zabraňuje mísení písku s betonem a chrání tepelnou izolaci před mechanickým poškozením.
- podsyp: štěrk frakce 16/32 mm, tloušťka 150-300 mm, hutnění po vrstvách 100-150 mm
- hydroizolace: fólie Mapeguard WP 200 proti vzlínající vlhkosti a trhlinám
- polystyren: podklad z jemného písku, mezery vyplněné montážní pěnou, separační geotextilie
- hutnění: vibrační deskou nebo válcem pro rovný a pevný podklad pod betonovou desku
Výběr a složení materiálů pro betonování podlahy
Výběr správných materiálů pro betonování podlahy je klíčový pro dosažení požadované pevnosti a trvanlivosti. Beton C20/25 představuje optimální volbu pro běžné i náročnější podlahové konstrukce díky svému složení a vlastnostem.
Základní složky betonu a jejich vlastnosti
Beton C20/25 obsahuje jako pojivo cement 32,5 R, který zajišťuje pevnost a tvrdost výsledné podlahy. Praný písek 0/4 mm dodává směsi soudržnost a stabilitu, zatímco štěrk 4/8 mm zlepšuje strukturu betonu a jeho odolnost proti zatížení. Voda reguluje konzistenci směsi a umožňuje správné míchání betonu.
Doporučené poměry složek pro beton C20/25
Optimální poměr složek pro beton C20/25 je 1 díl cementu 32,5 R, 2 díly praného písku, 3 až 4 díly štěrku 4/8 mm a 0,5 dílu vody. Tento poměr materiálů zajišťuje dostatečnou pevnost a správnou konzistenci směsi vhodné pro betonování podlahy s podsypem pod beton i bez něj.
| Materiál | Poměr (díly) |
|---|---|
| Cement 32,5 R | 1 |
| Praný písek | 2 |
| Štěrk 4/8 mm | 3-4 |
| Voda | 0,5 |
Tloušťka betonové desky a použití výztuže
Minimální tloušťka betonové desky pro běžné zatížení je 5 cm. Pro podlahy v garáži se doporučuje zvýšit tloušťku na 8-10 cm a použít výztuž betonu jako kari sítě nebo vláknovou výztuž. Výztuž snižuje riziko prasklin způsobených smrštěním a zatížením, což je zásadní při betonování podlah s podlahovým topením i bez něj.
Míchání betonu pro podlahy: ručně i v míchačce

Míchání betonu představuje klíčový krok při betonování podlahy, ovlivňující jeho pevnost a životnost. Správná konzistence a homogenita betonu zajistí rovnoměrné rozložení výztuže betonu a sníží riziko trhlin při zrání betonu.
Ruční míchání betonu
Při ručním míchání betonu se suché složky jako cement, písek a kamenivo nejprve důkladně promíchají. Vytvoří se důlek, do kterého se postupně přidává voda. Míchání probíhá 10-15 minut pomocí elektrického míchadla, dokud beton nedosáhne plastické konzistence s lesklým povrchem. Tento způsob je vhodný pro menší plochy, například při betonování podlahy v garáži, kde je možné kontrolovat konzistenci a zajistit správný podsyp pod beton.
- Promíchání suchých složek – rovnoměrné spojení cementu, písku a kameniva
- Vytvoření důlku – prostor pro přidání vody
- Postupné přidávání vody – kontrola konzistence
- Míchání elektrickým míchadlem – 10-15 minut do homogenní směsi
Míchání betonu v míchačce
Stavební míchačka umožňuje efektivní a rychlé míchání betonu s délkou doby míchání 3-5 minut. Nejprve se navlhčí buben, poté se přidá voda, kamenivo, písek a cement. Během procesu se voda přilívá postupně tak, aby beton dosáhl plastické konzistence. Tento přesný postup betonování podlahy krok za krokem zajistí rovnoměrné spojení složek a připraví betonovou podlahu pro správné uložení výztuže betonu a provedení dilatačních řezů.
- Navlhčení bubnu – zabránění přilepení betonu
- Přidání složek – voda, kamenivo, písek, cement
- Postupné přilévaní vody – dosažení správné konzistence
- Míchání v míchačce – 3-5 minut do homogenní směsi
Betonování a hutnění podlahy krok za krokem

Betonování podlahy vyžaduje přesný postup od lejání betonu až po finální vyrovnání povrchu. Správná technika hutnění a dodržení doby zpracovatelnosti jsou klíčové pro kvalitu betonové podlahy, včetně zajištění správného zrání betonu a minimalizace trhlin v důsledku nesprávných dilatačních řezů.
Lejání betonu a časové omezení
Beton se lije od nejvzdálenějšího rohu místnosti směrem ke dveřím, aby se předešlo vstupu na již zpracovaný povrch. Doba zpracovatelnosti betonu je 45-60 minut od jeho míchání, což určuje maximální čas pro lehké rozprostření a úpravy. Pro betonovou podlahu je důležité mít připravený podsyp pod beton a správně osazenou výztuž betonu, která zvyšuje pevnost.
Techniky hutnění betonu
Hutnění betonové podlahy odstraňuje vzduchové bubliny a zabraňuje vzniku trhlin. Lze použít pěchování dřevěným hranolem, vibrační lať nebo ponorný vibrátor podle tloušťky vrstvy betonu. Ponorný vibrátor je vhodný pro silnější vrstvy, kde zajistí rovnoměrné zhutnění a lepší spojení s podsypem a výztuží.
Vyrovnání povrchu a kontrola rovinnosti

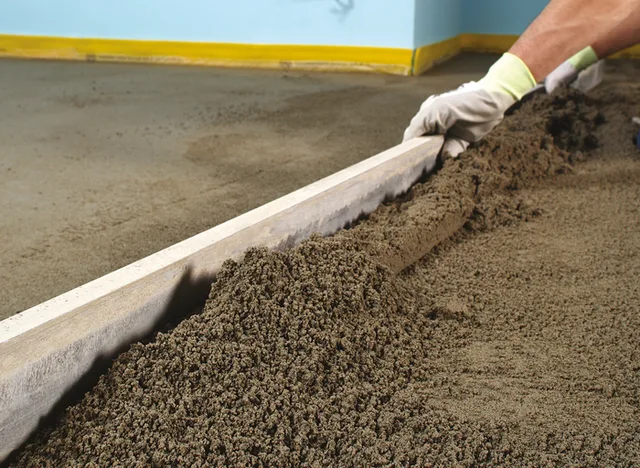

Vyrovnání povrchu se provádí stahovací latí, nejčastěji dřevěným hranolem nebo speciální vibrační latí. Povrch betonové podlahy musí mít maximální odchylku 2 mm na 2 metry délky, aby byla zachována správná rovinnost a připravenost podkladu pro další podlahové vrstvy. Dilatační řezy by se měly připravit včas, aby se snížilo riziko praskání během zrání betonu.
- Příprava podkladu – odstranění prachu a nerovností, případně položení podsypu pod beton
- Míchání betonu – dodržení správného poměru a konzistence pro zpracovatelnost 45-60 minut
- Lejání betonu – začínat od nejvzdálenějšího rohu místnosti a postupovat směrem k východu
- Hutnění betonu – pomocí pěchování, vibrační latě nebo ponorného vibrátoru podle tloušťky vrstvy
- Vyrovnání povrchu – použití stahovací latě s kontrolou rovinnosti do 2 mm na 2 metry
- Příprava dilatačních řezů – pro eliminaci trhlin během zrání betonu
Tip: Jak správně betonovat podlahu krok za krokem vyžaduje preciznost a rychlost, protože beton má omezenou dobu zpracovatelnosti. Dodržení těchto pravidel zajistí dlouhodobou pevnost a rovinnost betonové podlahy.
Výztuž a dilatace betonové podlahy: typy a aplikace
Správný návrh výztuže a dilatačních prvků je zásadní pro dlouhodobou pevnost a odolnost betonové podlahy. Výztuž zajišťuje rozložení napětí ve vrstvě betonu, zatímco dilatační pásky a řezy umožňují kompenzovat smrštění a pohyby podlahy během zrání betonu.
Typy výztuže a jejich použití

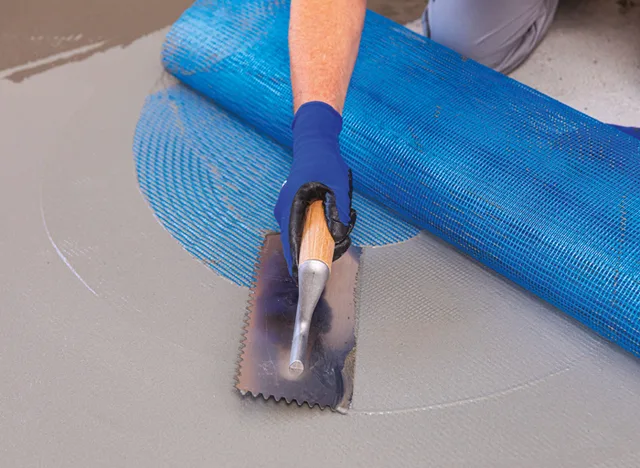

Výztuž betonu se dělí na kari sítě a vláknovou výztuž. Kari sítě se používají především u silnějších betonových podlah nad 10 cm, kde nesou vyšší zatížení a zajišťují stabilitu konstrukce. Vláknová výztuž se přidává do betonu pro rovnoměrné rozložení napětí a omezení vzniku trhlin při smrštění. Kombinace obou typů výztuže je vhodná zejména při betonování ve více vrstvách, kdy vláknová výztuž pomáhá spojit jednotlivé vrstvy a zlepšuje celkovou soudržnost.
Dilatace: pásky a řezy
Dilatační pásky se lepí po obvodu betonové podlahy, aby zabránily přenosu napětí na stěny. Dilatační řezy se provádějí do 24 hodin od betonáže a mají hloubku odpovídající přibližně 1/3 tloušťky podlahy. Tyto řezy se umisťují v rozestupech 3 až 5 metrů, aby umožnily řízené smršťování betonu a minimalizovaly nepravidelné praskliny. Dodržení těchto rozestupů je klíčové pro správnou funkci dilatací během zrání betonu.
| Prvek | Popis | Doporučené hodnoty |
|---|---|---|
| Kari sítě | Výztuž pro větší tloušťky podlahy | Síť s oky 15×15 cm |
| Vláknová výztuž | Pomáhá rozložit napětí a zmenšit trhliny | Obsah vláken 0,9-1,2 kg/m³ |
| Dilatační řezy | Řezy do 1/3 tloušťky podlahy, rozestupy 3-5 m | Hloubka 3-5 cm u 10 cm podlahy |
Zrání betonu a ochrana podlahy po betonáži

Zrání betonu představuje klíčový proces pro dosažení požadované pevnosti a dlouhodobé životnosti betonové podlahy. Správná péče o beton po jeho položení zahrnuje kontrolu doby ztvrdnutí a ochranu proti předčasnému vysychání, zejména při dodržení vhodných teplotních podmínek.
Doba a fáze zrání betonu
Betonová podlaha je pochozí zpravidla již po 24 až 48 hodinách od zalití. Plná pevnost betonu C20/25 se dosahuje po zhruba jednom měsíci při tloušťce 4 cm. U silnějších vrstev je nutné počítat s přidáním přibližně 2 týdnů zrání za každý další centimetr. Tato doba ztvrdnutí je nezbytná pro správné vytvoření výztuže betonu a zabránění vzniku prasklin. Po dvou dnech od zalití se beton obvykle dostává na pevnost umožňující manipulaci, avšak finální hodnoty pevnosti vyžadují delší zrání.
Ochrana betonu před vysycháním a vlivy
Pro zajištění optimálního zrání betonu je nezbytné udržovat povrch vlhký minimálně 3 až 5 dní. Kropení vodou nebo aplikace vodou ředitelných přípravků, jako je MAPECURE WG, zabraňuje rychlému vysychání a snižuje riziko vzniku trhlin. Teplota okolí by při betonování a zrání neměla klesnout pod 10 °C, jinak hrozí zpomalení chemických reakcí a snížení pevnosti. Ochrana betonu zahrnuje rovněž správné provedení dilatačních řezů a dostatečný podsyp pod beton pro eliminaci nežádoucích pohybů.
Tip: Dodržení správné doby zrání a vlhkostní ochrany betonu výrazně prodlužuje životnost betonové podlahy a minimalizuje opravy vzniklé kvůli prasklinám či deformacím.
Časté dotazy
Jaký je správný postup betonování podlahy krok za krokem?
Příprava podsypu (15-30 cm štěrku frakce 16/32 mm), míchání betonu s poměrem 1:2:3-4:0,5, lejání betonu od nejvzdálenějšího rohu, hutnění, vyrovnání latí s max. odchylkou 2 mm, zrání 24-48 hodin do pochozího stavu.
Jaká je minimální tloušťka betonové podlahy pro běžné zatížení?
Minimální tloušťka betonové desky je 5 cm, pro garáže 8-10 cm s výztuží kari sítě nebo vláknové výztuže.
Jaká je pevnost betonu po 2 dnech od zalití?
Beton je pochozí za 24-48 hodin; plné zrání trvá 1 měsíc při 4 cm tloušťky plus 2 týdny na každý další centimetr.
Jak správně provést dilatační řezy?
Řezy se provádějí do 24 hodin po betonáži, do hloubky 1/3 tloušťky podlahy, v rozestupech 3-5 metrů podle velikosti plochy.
Jak se starat o betonovou podlahu po vyzrání?
Prevence trhlin zahrnuje udržování správné vlhkosti, pravidelné kontroly povrchu a případné opravy trhlin pomocí vhodných materiálů.
Jaké jsou rozdíly mezi kari sítí a vláknovou výztuží?
Kari sítě se používají při silnějším zatížení a zvyšují pevnost, vláknová výztuž zajišťuje rovnoměrné rozložení napětí a snižuje riziko trhlin.
Jak betonovat podlahu s podlahovým topením?
Pod podlahové topení se doporučuje betonová vrstva minimálně 5 cm nad topnou vrstvou, s vhodným složením betonu a správnou izolací.
Jak se připravit na betonování podlahy na nerovném terénu?
Je potřeba vytvořit rovný podsyp štěrkem, zhutnit ho a použít separační vrstvy, aby byla podlaha stabilní a rovná.
Jak dlouho trvá zrání betonové podlahy?
Plné zrání betonu trvá přibližně 1 měsíc při 4 cm tloušťky plus 2 týdny na každý další centimetr.
Jaké chyby se často dělají při betonování podlahy?
Nevhodný podsyp, nesprávné míchání betonu, překročení doby zpracovatelnosti, chybné hutnění a nedodržení dilatačních řezů.
Jaká je cena za m2 při betonování podlahy?
Cena za m2 se obvykle pohybuje mezi 300 až 600 Kč v závislosti na tloušťce podlahy a použitých materiálech.
Jak správně připravit podsyp a podklad před betonováním podlahy?
Podsyp by měl být nejméně 10 cm silný, zhutněný štěrkopískový základ, aby zajistil stabilitu a odvodnění podkladní vrstvy.
